Maret 10, 2026Takt time adalah sebuah metrik yang menunjukkan waktu ideal untuk memproduksi satu unit barang agar sesuai dengan permintaan pelanggan. Indikator ini bertujuan untuk menyelaraskan produksi dengan kebutuhan pasar, dan dianggap sebagai konsep penting dalam lean manufacturing.
Jika nilai metrik tersebut terlalu tinggi, produksi menjadi lebih lambat dari permintaan, yang berisiko menunda pengiriman dan mengecewakan pelanggan. Sebaliknya, jika terlalu rendah, produksi melebihi permintaan, menyebabkan overproduction, stok menumpuk, dan biaya penyimpanan meningkat.
Takt time dan cycle time adalah dua konsep penting dalam manajemen produksi yang sering disalahartikan. Takt time adalah kecepatan ideal produksi yang harus dicapai agar dapat memenuhi permintaan pelanggan dalam waktu tertentu, dihitung dengan membagi total waktu kerja yang tersedia dengan jumlah unit yang harus diproduksi.
Sementara itu, cycle time adalah waktu aktual yang dibutuhkan untuk menyelesaikan satu unit produk dari awal hingga akhir proses produksi. Singkatnya, takt time berfokus pada kebutuhan pasar, sedangkan cycle time mencerminkan efisiensi operasional di lantai produksi. Untuk mencapai keseimbangan optimal, bisnis harus memastikan bahwa cycle time tidak melebihi takt time agar produksi tetap sesuai dengan permintaan tanpa kelebihan stok atau keterlambatan pengiriman.
Metrik ini biasanya dihitung dengan membagi total waktu kerja atau produksi yang tersedia dengan jumlah permintaan pelanggan. Namun, cara menghitung waktu kerja efektif bisa bervariasi, misalnya apakah waktu istirahat dimasukkan atau hanya waktu produksi saja.
Dalam produksi batch kecil atau produk kustom, formula ini mungkin perlu disesuaikan. Hal ini dilakukan untuk mempertimbangkan waktu tambahan, seperti pengaturan mesin atau pergantian produk.

Sebuah pabrik beroperasi selama 8 jam sehari, atau setara dengan 480 menit. Dalam waktu tersebut, pabrik perlu memproduksi 120 unit agar memenuhi permintaan pelanggan.

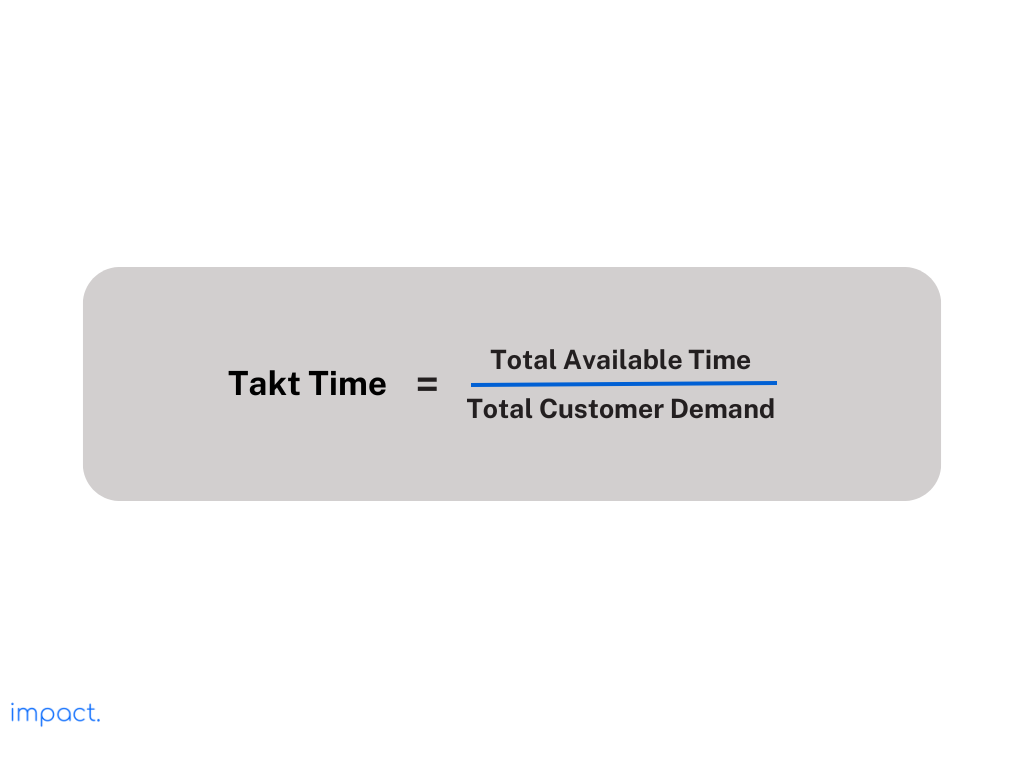

Takt Time = 480 menit / 120 unit = 4 menit / unit
Artinya, pabrik harus memproduksi satu unit setiap 4 menit untuk memenuhi permintaan pelanggan
Sebuah pabrik beroperasi selama 8 jam per hari atau setara 480 menit. Namun, dengan efisiensi kerja 85%, waktu efektif yang tersedia hanya 408 menit. Untuk memenuhi permintaan 100 unit per hari, pabrik harus mengatur produksinya dengan cermat.
Takt Time = 480 menit x 0,85 / 100 unit = 408 menit / 100 unit = 4,08 menit / unit
Dengan efisiensi 85%, pabrik perlu menghasilkan satu unit dalam waktu sekitar 4,08 menit. Angka ini menunjukkan kecepatan produksi yang harus dijaga agar tetap efisien.
Sebuah pabrik beroperasi selama 8 jam per hari atau setara dengan 480 menit. Namun, ada 60 menit yang digunakan untuk istirahat dan perawatan mesin, sehingga waktu produksi efektif hanya 420 menit. Permintaan harian adalah 200 unit.
Takt Time = 480 menit – 60 menit / 200 unit = 2,1 menit / unit
Setiap unit harus selesai diproduksi dalam 2,1 menit agar permintaan terpenuhi. Angka ini sudah memperhitungkan waktu yang hilang karena kegiatan non-produksi.

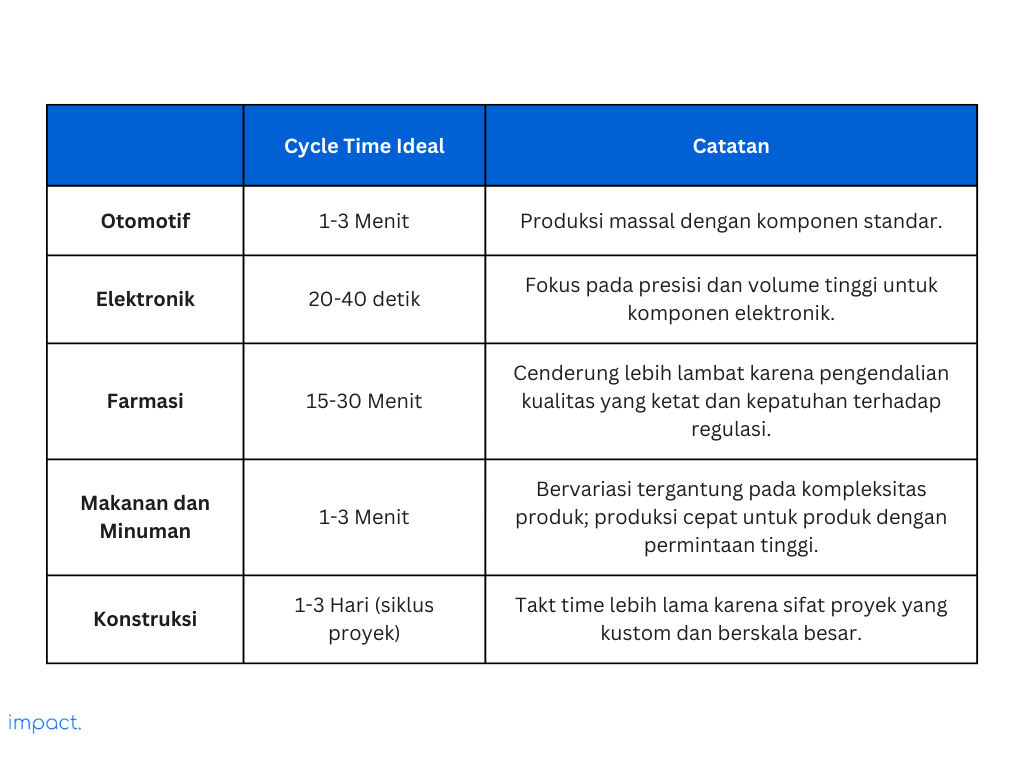

Hasil metrik yang ideal berbeda-beda tergantung kebutuhan industri, jenis produk, dan kerumitan proses produksi. Berikut beberapa contoh nilai yang ideal di berbagai industri:

Menghitung takt time secara manual sering kali tidak efisien karena memakan waktu dan rentan terhadap kesalahan. Dengan menggunakan software yang mendukung fungsi manufaktur, inventory, dan supply chain, Anda bisa mendapatkan data yang akurat dan real-time.
Namun, jika Anda memerlukan solusi yang lebih lengkap atau komprehensif, software ERP dapat membantu mengotomatisasi proses produksi sekaligus mengintegrasikan kebutuhan operasional Anda. Mengoptimalkan metrik ini memang tidak mudah, tetapi hasilnya sangat berarti. Proses yang lebih efisien meningkatkan respons ke pasar, kepuasan pelanggan, dan produktivitas sambil menekan biaya operasional.
